Как провести электричество к земельному участку

Как провести электричество к земельному участку

Вы построили свой долгожданный дом в живописном месте, обустроили участок, разбили цветники и грядки. Но стоит наступить вечеру, как все погружается в полумрак. Приходится хлопотать с фонариками, свечами и прочими ухищрениями. А ведь электричество дарит нам свет, тепло и уют!

Без электроэнергии невозможно нормальное функционирование жилища. Мы настолько привыкли к этой "неизменной спутнице", что порой забываем, какой это драгоценный ресурс. Холодильник, стиральная машина, телевизор - всё умолкает в темноте. Летом еще куда ни шло, а с приходом холодов отсутствие обогрева может стать просто невыносимым.

Хорошая новость - эту проблему можно решить! Подключение электричества к частному дому или участку является отлаженной процедурой, которую при желании может пройти каждый. Главное - запастись терпением и неукоснительно следовать всем правилам. Сегодня мы рассмотрим процесс во всех подробностях, чтобы в вашем доме засиял свет!

Категории потребителей электроэнергии

При подключении частного дома к электросетям важно понимать, к какой категории надежности электроснабжения он относится. Всего существует три категории:

  1. Первая категория - потребители, для которых перерыв в электроснабжении может привести к угрозе жизни людей, нанести значительный ущерб экономике или создать опасность для окружающей среды. Сюда относятся больницы, метрополитен, теле- и радиовещательные центры и другие стратегически важные объекты.
  2. Вторая категория - потребители, для которых перерыв в электроснабжении может повлечь массовый брак продукции, остановку конвейерных линий и другие нарушения особо важных производственных процессов. К этой категории относятся крупные промышленные предприятия.
  3. Третья категория - все остальные потребители, для которых перерывы в электроснабжении не слишком критичны. К этой категории относятся частные дома и дачные участки.

Обратите внимание! Для третьей категории потребителей электроснабжение не является бесперебойным, возможны кратковременные отключения света. Поэтому многие собственники частных домов устанавливают резервные источники питания - бензиновые или дизельные генераторы.

При подключении участка необходимо заранее определить требуемую мощность электроснабжения и учесть возможность кратковременных перебоев с электричеством в силу особенностей третьей категории надежности.

Законодательная база для подключения электричества

Процесс технологического присоединения к электрическим сетям регулируется Постановлением Правительства РФ № 861 от 27.12.2004 "Об утверждении Правил недискриминационного доступа к услугам по передаче электрической энергии и оказания этих услуг".

Этот документ устанавливает:

  • права и обязанности лиц, желающих подключиться к электросетям (потребителей) и сетевых организаций;
  • процедуру заключения договора технологического присоединения;
  • порядок осуществления самого технологического присоединения;
  • размер платы за присоединение и порядок ее внесения.

Согласно Правилам, сетевая организация обязана осуществить технологическое присоединение любого лица при наличии технической возможности. Отказ в присоединении допускается только при отсутствии такой возможности.

Важно! Сетевые организации не могут отказать в заключении договора технологического присоединения при наличии технической возможности подключения. Это будет считаться нарушением закона.

Подача заявки на технологическое присоединение инициирует процесс согласования технических условий, заключение договора и выполнение необходимых работ со стороны сетевой организации.

Все этапы и действия сторон при присоединении жестко регламентированы Правилами №861, что обеспечивает прозрачность и защиту прав потребителей.



Расчет стоимости подключения электричества

Общая стоимость подключения электричества на участок складывается из нескольких компонентов:

  • Плата за технологическое присоединение. Это основная составляющая, размер которой устанавливается региональными тарифами. С 1 июля 2022 года тариф увеличился и теперь рассчитывается по ставке от 3000 до 5000 рублей за 1 кВт подключаемой мощности. Например, для типового подключения мощностью 15 кВт плата составит от 45 000 до 75 000 рублей, в зависимости от региона.
  • Стоимость проекта электроснабжения. При мощности свыше 15 кВт требуется разрабатывать проект электроснабжения частного дома. Его стоимость определяется индивидуально проектной организацией.
  • Расходы на монтажные и строительные работы по прокладке кабеля. К участку может потребоваться проложить воздушную или подземную кабельную линию. Стоимость этих работ рассчитывается индивидуально в зависимости от протяженности, типа грунта и других факторов.
  • Стоимость материалов и оборудования. Это кабель, опоры, щитовое оборудование, счетчик и прочие элементы электроснабжения. Их оплачивает собственник участка.

В совокупности расходы на подключение 15 кВт могут составлять от 50 000 до 300 000 рублей в зависимости от региона, удаленности участка и требуемого объема строительно-монтажных работ.

Окончательную смету всех расходов предоставляет сетевая организация после обследования участка и оформления технических условий присоединения.

Порядок подключения к электросетям

Процесс подключения к электрическим сетям состоит из следующих основных этапов:

  1. Подготовка документов. Для подачи заявки на технологическое присоединение необходимо подготовить пакет документов: заявление, копию правоустанавливающего документа на земельный участок и др.
  2. Выбор сетевой организации и подача заявки. Принимая заявку, сетевая организация должна зарегистрировать ее и выдать заявителю расписку.
  3. Получение технических условий подключения. В течение 15-30 дней сетевая компания должна подготовить и направить заявителю технические условия и проект договора технологического присоединения.
  4. Заключение договора. После согласования условий стороны подписывают договор, по которому заявитель вносит плату за технологическое присоединение.
  5. Выполнение технических условий. Заявитель организует разработку проекта электроснабжения (если требуется) и выполнение работ по прокладке кабеля, установке оборудования и т.п. в соответствии с ТУ.
  6. Допуск в эксплуатацию. После завершения работ сетевая компания осуществляет допуск оборудования в эксплуатацию и фактическое присоединение к сетям.
  7. Заключение договора энергоснабжения. Финальным шагом является заключение договора на поставку электроэнергии с энергосбытовой компанией.

Весь процесс регламентирован законодательством и занимает от нескольких недель до нескольких месяцев в зависимости от сложности подключения. При условии своевременной подачи заявки электроснабжение можно обеспечить к моменту завершения строительства дома.



Самостоятельное подключение к электросетям

Самовольное подключение к электрическим сетям без оформления договора технологического присоединения с сетевой организацией является незаконным и влечет за собой серьезные штрафные санкции.

Согласно статье 7.19 КоАП РФ, самовольное подключение к электрическим сетям грозит для граждан штрафом в размере от 10 000 до 15 000 рублей. За повторное нарушение штраф увеличивается до 15 000 - 30 000 рублей.

Юридическим лицам самовольное подключение обойдется еще дороже - от 100 000 до 200 000 рублей.

Кроме штрафа, незаконный потребитель должен будет компенсировать сетевой организации стоимость безучетного потребления электроэнергии. Ее размер определяется с даты последней проверки и рассчитывается исходя из максимальной мощности энергопринимающих устройств.

"Самовольное подключение к электросетям может выйти очень дорогим удовольствием. Помимо штрафа, начислят плату за всю электроэнергию, потребленную с последней проверки. Поэтому проще пройти процедуру технологического присоединения официально" - Иван, электрик с 15-летним стажем.

Также не стоит забывать, что незаконное потребление электричества может повлечь уголовную ответственность по статье 165 УК РФ "Причинение имущественного ущерба путем обмана или злоупотребления доверием". Максимальное наказание - до 5 лет лишения свободы.

Таким образом, экономить на подключении опасно и совершенно нецелесообразно. Гораздо выгоднее заключить договор технологического присоединения и пройти всю процедуру легально.

Составление заявки и сбор документов

Для инициирования процесса технологического присоединения необходимо собрать требуемый пакет документов и подать заявку в сетевую организацию, обслуживающую территорию, где расположен участок.

Для подачи заявки требуются следующие документы:

  • Заявление на технологическое присоединение по форме, установленной Правилами №861. В нем указываются паспортные данные заявителя, сведения о принадлежащем ему земельном участке, требуемая мощность присоединения и другие существенные условия.
  • Правоустанавливающий документ на земельный участок - свидетельство о праве собственности, выписка из ЕГРН и т.п.
  • Ситуационный план расположения земельного участка с привязкой к территории населенного пункта.
  • Доверенность (если заявку подает представитель собственника участка).

Дополнительно сетевая организация может запросить другие документы при необходимости, например технические условия на подключение к сетям газоснабжения.

Заявку можно подать лично в офисе сетевой компании или через портал госуслуг. При личной подаче сотрудники обязаны зарегистрировать заявление и выдать заявителю расписку-уведомление о ее принятии.

После этого сетевая организация готовит технические условия присоединения и проект договора, который предстоит заключить.

Своевременная и правильная подача заявления является важнейшим первым шагом к подключению электричества. От этого зависят все последующие сроки получения разрешительной документации и производства работ.



Технические условия подключения

Получение технических условий подключения

После приема заявки на технологическое присоединение наступает важный этап - сетевая организация готовит технические условия (ТУ) для подключения объекта к электросетям. Фактически, ТУ - это свод требований и предписаний, которым должны соответствовать будущие присоединяемые электроустановки.

В технических условиях указываются:

  • Максимальная разрешенная мощность присоединения в киловаттах. Стандартно для частного дома достаточно 15 кВт.
  • Точка подключения - место на существующих сетях, от которого будет производится электроснабжение участка.
  • Требования к монтажу вводного распределительного устройства, счетчика и системы заземления.
  • Условия для обеспечения резервного питания и возможности подключения новых объектов в перспективе.
  • Перечень мероприятий, необходимых для усиления электросети при нехватке ее пропускной способности.

Важно! Технические условия - это не просто формальность. Это обязательные к исполнению предписания, соблюдение которых является залогом успешного присоединения и дальнейшей безопасной эксплуатации электроустановки.

ТУ разрабатываются сетевой компанией индивидуально для каждого конкретного случая присоединения с учетом особенностей участка, дома и существующих сетей. В типовых случаях их выдача происходит в течение 15-30 дней с момента регистрации заявки.

К техническим условиям обязательно прилагается проект договора технологического присоединения для последующего подписания сторонами. Заявитель имеет право обжаловать содержание ТУ в вышестоящих инстанциях при несогласии.

Проект электроснабжения

Если требуемая мощность электроснабжения превышает 15 кВт, то необходима разработка специального проекта электроснабжения участка и дома.

Проект электроснабжения - это комплект рабочей документации, включающий:

  • ситуационный план размещения электросетевых объектов;
  • системы внутреннего электроснабжения дома;
  • схемы питания силового и осветительного оборудования;
  • расчеты электрических нагрузок, короткого замыкания и других режимов работы;
  • технико-экономическое обоснование выбранного варианта схемы электроснабжения.

Разработкой проекта занимаются специализированные проектные организации, получившие допуск СРО на данный вид работ.

Стоимость проекта сильно варьируется в зависимости от его сложности, требуемой мощности и других факторов. В среднем для частного дома его цена составляет 50 000 - 150 000 рублей.

Готовый проект утверждается в сетевой организации и становится основанием для выполнения монтажных и пусконаладочных работ непосредственно на объекте.

Для присоединения мощностью до 15 кВт разработка специализированного проекта не требуется. Достаточно выполнить электромонтажные работы в соответствии с действующими нормами и правилами и технологическими требованиями сетевой организации.

Наличие утвержденного проекта позволяет точно определить параметры энергопринимающего объекта и правильно спроектировать систему электроснабжения.

Выбор способа прокладки кабеля

После утверждения технических условий и получения проекта электроснабжения (если требуется), наступает этап выполнения строительно-монтажных работ по фактическому подключению участка к электросетям.

Основная задача на этом этапе - проложить кабельную линию от ближайшей точки присоединения к объекту. Существует два основных варианта прокладки:

  1. Воздушная. Электрический кабель подвешивается на опорах ЛЭП и заводится на участок с последней опоры. Этот способ дешевле, но имеет ограничения по длине участка кабеля и требует установки дополнительных опор при большом расстоянии.
  2. Подземная. Кабель помещается в защитную трубу или лоток и прокладывается в траншее. Дорогостоящий вариант, но позволяет преодолевать большие расстояния без установки опор.

"При выборе способа прокладки нужно учитывать конфигурацию участка, рельеф, наличие преград и максимально допустимое расстояние для каждого вида прокладки. Экономия на этом этапе может обернуться впоследствии постоянными проблемами с электроснабжением." - Сергей Ковалев, инженер-электрик.

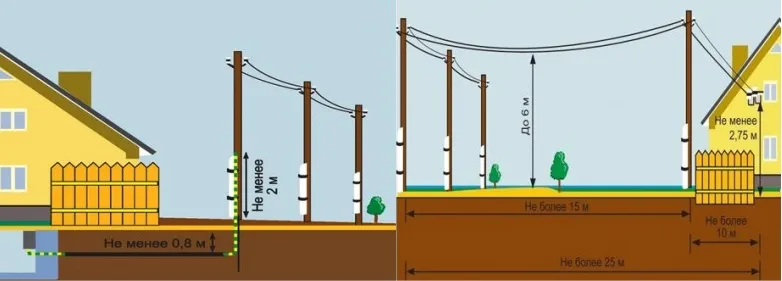

Как провести электричество на участок.jpg

При воздушной прокладке обычно используются самонесущие изолированные провода (СИП). Для подземной - броненированные кабели с повышенной защитой от механических повреждений.

Окончательный вариант прокладки выбирается в проекте исходя из технических требований и согласовывается с сетевой организацией.

За строительно-монтажные работы отвечает собственник участка. Это можно делать самостоятельно или с привлечением подрядной организации.



Монтаж оборудования и пусконаладочные работы

После прокладки кабельной линии необходимо выполнить монтаж электротехнического оборудования как на участке, так и внутри дома:

  1. Установка вводного распределительного устройства (ВРУ). Это главный распределительный щит, куда вводится питающий кабель от электросетей. ВРУ размещается максимально близко к границе участка.
  2. Установка приборов учета электроэнергии (счетчиков). Современные счетчики должны иметь возможность удаленной передачи показаний.
  3. Монтаж силового щита и разводки кабелей внутри дома. На силовом щите устанавливаются автоматы защиты для каждой электрической цепи.
  4. Монтаж системы заземления и молниезащиты.
  5. Монтаж внутренних систем электроснабжения: осветительной, силовой, систем вентиляции, кондиционирования и т.д.

После монтажа всего оборудования проводятся обязательные пусконаладочные работы:

  • испытания оборудования повышенным напряжением;
  • проверка качества монтажа;
  • наладка систем автоматического включения резерва и управления нагрузкой;
  • регулировка параметров электрических защит.

Все пусконаладочные мероприятия выполняются в присутствии представителей сетевой организации. Только после их успешного завершения частный дом допускается к постоянной эксплуатации.

На этом заключительном этапе тоже важно не допускать нарушений техники безопасности и требований ПУЭ, так как это может послужить причиной для запрета на присоединение к сетям.

Заключение договора энергоснабжения

После успешного выполнения всех этапов технологического присоединения и допуска энергопринимающего оборудования дома в эксплуатацию, остается заключить договор с энергосбытовой компанией для фактического начала потребления электроэнергии.

Энергосбытовая организация - это компания, которая покупает электроэнергию у генерирующих предприятий и поставляет ее конечным потребителям. Порядок заключения договора обычно следующий:

  1. Определение ближайшей к участку энергосбытовой компании из числа поставщиков в вашем регионе.
  2. Сбор необходимого пакета документов, включая акты допуска в эксплуатацию от сетевой организации.
  3. Подача заявки на заключение договора энергоснабжения и передача документов.
  4. Согласование условий и ставок за потребляемую электроэнергию.
  5. Подписание договора обеими сторонами.

После заключения договора энергосбытовая компания выставляет ежемесячные счета на оплату потребленной электроэнергии согласно показаниям приборов учета.

При надлежащем исполнении договора энергоснабжение дома будет осуществляться бесперебойно. Важно лишь своевременно оплачивать выставляемые счета.

В крупных городах выбор энергосбытовых компаний достаточно широк. Это позволяет сравнивать их условия и тарифы, чтобы подобрать наиболее выгодный для себя вариант.

Заключение договора энергоснабжения - финальный штрих в процессе обеспечения дома электричеством. После этого остается только наслаждаться комфортом и всеми удобствами электрической энергии.



Заключение

Подключение электричества к частному дому или земельному участку - процесс достаточно трудоемкий и требующий соблюдения всех формальностей. Но следуя всем необходимым шагам в установленном порядке, вы гарантированно обеспечите свой объект надежным и бесперебойным энергоснабжением.

Главное - заблаговременно инициировать процесс технологического присоединения к электрическим сетям путем подачи заявки в обслуживающую участок сетевую организацию. Затем неукоснительно следуйте полученным техническим условиям - разрабатывайте проектную документацию при необходимости, выполняйте требуемые строительно-монтажные и пусконаладочные работы, привлекая при необходимости профессиональных подрядчиков.

Соблюдение законодательных норм и согласование всех этапов с сетевой компанией позволит избежать штрафов и других неприятных ситуаций. В результате вы получите гарантированно качественное и безопасное электроснабжение вашего дома на долгие годы.

Запоминайте основные вехи процесса, своевременно подавайте документы, будьте готовы к расходам и не пытайтесь сэкономить путем самовольного подключения. Тогда электричество будет бесперебойно служить вам!
