Опоры освещения – это неотъемлемая часть городской и загородной инфраструктуры. Они обеспечивают безопасность дорожного движения, освещение пешеходных зон, парков, стадионов и промышленных территорий. Правильная установка опор освещения гарантирует их устойчивость, долговечность и соответствие нормативным требованиям.
В данной статье рассмотрены основные этапы монтажа опор, включая проектирование, выбор материалов, земляные работы, установку фундамента, монтаж опоры и подключение электрооборудования.
1. Подготовительный этап
1.1. Проектирование и расчеты
Перед началом монтажа необходимо разработать проект, включающий:
-
Схему расположения опор (расстояние между ними, высоту, тип освещения).
-
Расчет нагрузок (ветровые, механические, климатические условия).
-
Выбор типа опоры (металлическая, железобетонная, композитная).
-
Определение способа установки (прямостоечная, фланцевая, консольная).
1.2. Выбор материалов и оборудования
Основные виды опор:
-
Металлические (оцинкованные, с порошковым покрытием).
-
Железобетонные (устойчивые к агрессивным средам).
-
Композитные (легкие, антикоррозийные, но дорогие).
Дополнительное оборудование:
-
Фундаментные блоки или анкерные болты.
-
Кронштейны для светильников.
-
Кабельная продукция (провода, гофры, муфты).
1.3. Разметка территории
-
Определение точек установки с помощью геодезических инструментов.
-
Проверка отсутствия подземных коммуникаций (газ, вода, кабели).
2. Земляные работы и подготовка фундамента
2.1. Разработка котлована

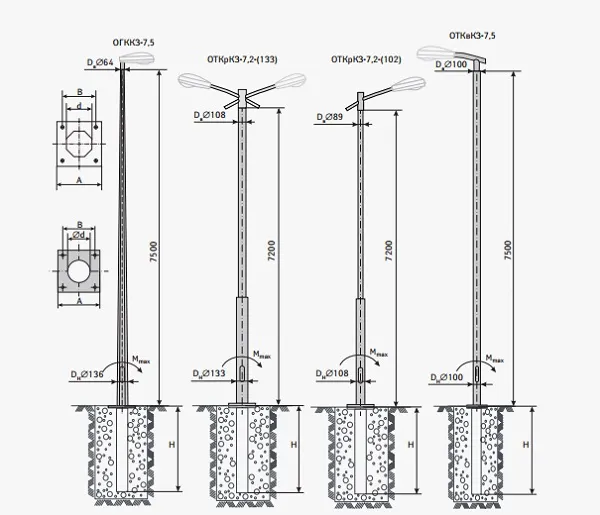

Глубина и диаметр котлована зависят от:
-
Высоты опоры (обычно 1/6 от длины столба).
-
Типа грунта (глина, песок, скальные породы).
-
Климатических условий (глубина промерзания).
Пример: Для опоры высотой 10 м котлован должен быть глубиной 1,5–2 м.
2.2. Устройство фундамента
Варианты фундаментов:
-
Монолитный бетонный (наиболее надежный):
-
Установка опалубки.
-
Армирование (каркас из стальных прутьев).
-
Заливка бетоном (марка не ниже М300).
-
Установка закладных деталей (анкерные болты).
-
-
Сборный (блочный) – используется при невозможности заливки.
-
Винтовые сваи – для слабых грунтов.
Время застывания бетона: 7–28 дней (в зависимости от погоды).
Заказать фонарные столбы
3. Монтаж опоры освещения

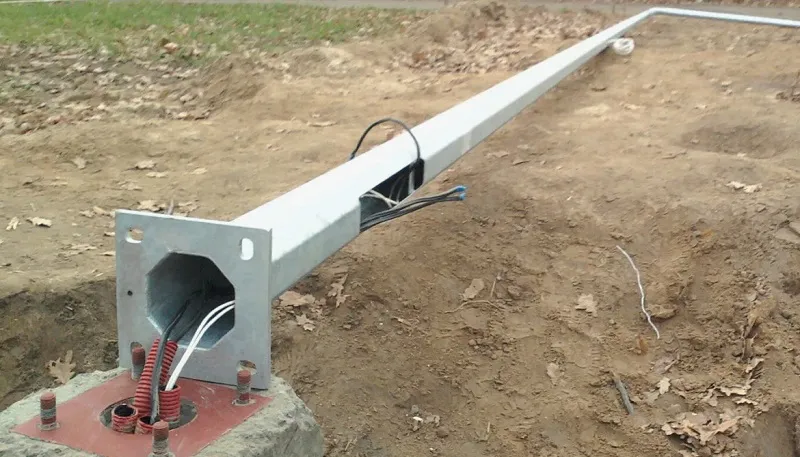

3.1. Установка опоры в фундамент
-
Прямостоечный метод (опора погружается в грунт или бетон).
-
Фланцевый метод (крепление к заранее установленному фланцу).
Этапы:
-
Подъем опоры краном или автовышкой.
-
Фиксация в вертикальном положении (уровень + отвес).
-
Закрепление анкерными болтами или заливка бетоном.
3.2. Проверка устойчивости
-
Контроль вертикальности (допустимое отклонение – не более 1–2°).
-
Проверка надежности крепления (отсутствие люфтов).
4. Подключение электрооборудования
4.1. Прокладка кабеля
-
Подземная (в траншее с защитной трубой).
-
Воздушная (по тросу между опорами).
4.2. Установка светильников
-
Крепление кронштейнов.
-
Подключение проводов через герметичные муфты.
-
Настройка угла наклона прожекторов.
4.3. Пуско-наладка
-
Проверка напряжения.
-
Тестовый запуск системы.
-
Регулировка автоматики (датчики движения, фотореле).
5. Техника безопасности и контроль качества
5.1. Требования безопасности
-
Работа в защитной экипировке (каски, перчатки).
-
Использование исправного оборудования.
-
Ограждение зоны монтажа.
5.2. Приемка работ
-
Проверка соответствия проекту.
-
Испытание на прочность (ветровая нагрузка).
-
Оформление акта ввода в эксплуатацию.
Заключение
Установка опор освещения – сложный процесс, требующий точного соблюдения технологий. От качества монтажа зависит не только долговечность конструкции, но и безопасность людей. Современные методы (винтовые сваи, композитные материалы) позволяют ускорить процесс и повысить надежность.
Правильно установленные опоры прослужат десятки лет, обеспечивая комфортное и безопасное освещение.
